QUITO, Pichincha
La Corporación Eléctrica del Ecuador (Celec EP) retomará la ejecución del proyecto termoeléctrico Salitral, tras un fallo favorable emitido por el árbitro de emergencia del Centro de Arbitraje y Mediación de la Cámara de Comercio Ecuatoriano Americana (Amcham). La resolución rechazó el pedido de la empresa estadounidense Progen Industries LLC, que solicitaba medidas cautelares para frenar la terminación unilateral del contrato.

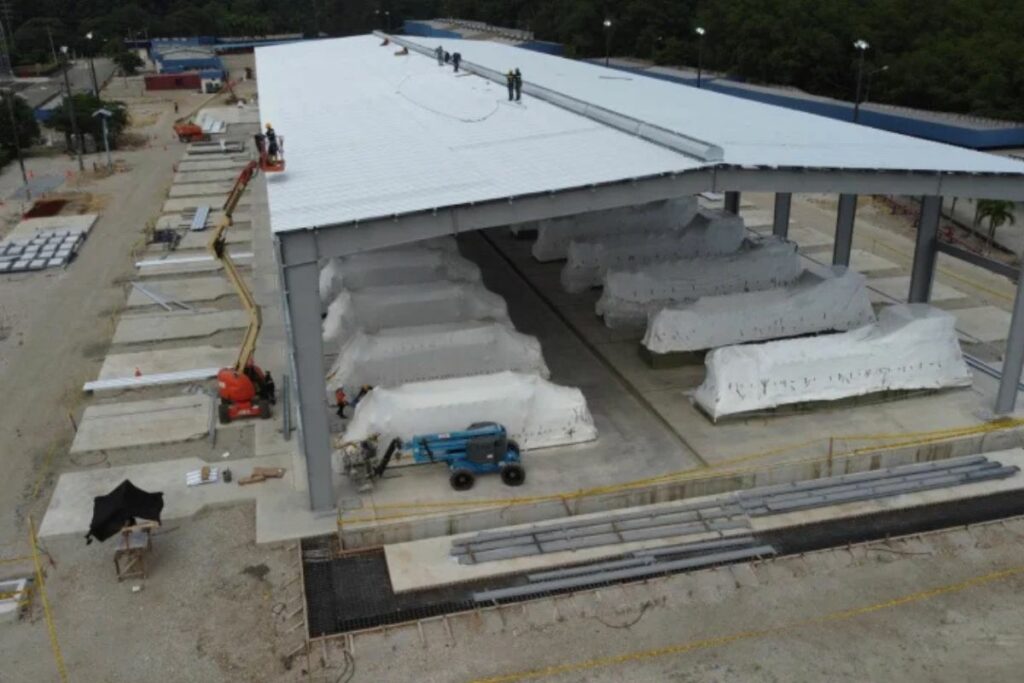

El proyecto Salitral, ubicado en la provincia de Guayas, contempla la construcción de una central termoeléctrica de 100 megavatios (MW). Celec firmó el contrato con Progen el 4 de agosto de 2024, por un monto de USD 140 millones. El cronograma original preveía la finalización de la obra antes de diciembre del mismo año, en respuesta a la emergencia eléctrica que generó cortes de hasta 14 horas diarias en varias zonas del país.
Celec ejecutará las garantías y continuará el proyecto
El árbitro internacional determinó que Progen incumplió el cronograma contractual, generando retrasos sustanciales que pusieron en riesgo la seguridad energética nacional. Con esta resolución, Celec queda autorizada para ejecutar las garantías contractuales y avanzar con las obras bajo su gestión directa.
El Ministerio de Energía respaldó la decisión y subrayó que el objetivo principal es asegurar la culminación del proyecto lo más pronto posible. “Salitral es clave para fortalecer la generación termoeléctrica del país, especialmente en periodos de estiaje o emergencias”, destacó la Cartera de Estado en un comunicado.
Transparencia y defensa del interés público
El Gobierno Nacional afirmó que todas las acciones tomadas buscan proteger los recursos públicos y garantizar que los proyectos estratégicos se ejecuten con eficiencia y transparencia. Además, insistió en que la diversificación de la matriz energética es esencial para enfrentar futuras crisis de suministro.
Celec reiteró su compromiso de concluir Salitral en el menor tiempo posible y bajo estricto cumplimiento de la normativa. La entidad también continuará las gestiones para resolver la situación del proyecto Quevedo III, donde enfrentó problemas similares con Progen.
Dos fallos a favor de Celec en arbitrajes
Este es el segundo pronunciamiento arbitral que respalda a Celec frente a Progen. Ambos fallos ratifican la legalidad de la terminación unilateral de los contratos para las centrales Salitral (100 MW) y Quevedo III (50 MW), adjudicados durante la emergencia energética.
La estatal eléctrica había iniciado en junio de 2025 el proceso de terminación de contratos tras constatar el estancamiento de las obras y el incumplimiento de las obligaciones contractuales.
Con esta decisión, el Estado ecuatoriano busca garantizar el avance de obras críticas que refuercen la infraestructura energética nacional y aseguren un servicio confiable para la ciudadanía. (I)
